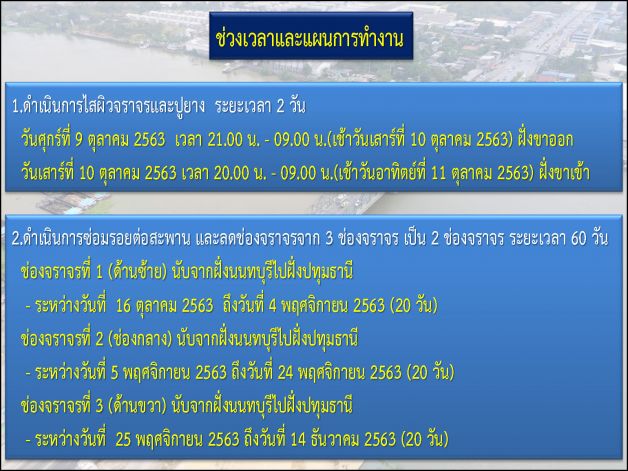

ทางโครงการฯ มีความจำเป็นต้องเบี่ยงการจราจรบนสะพานจาก 3 ช่องจราจร เหลือ 2 ช่องจราจร เพื่อซ่อมผิวทางและรอยต่อสะพาน ดังนี้

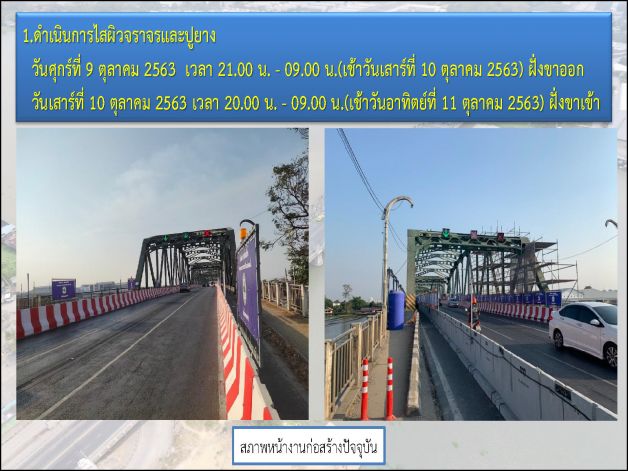

1.ดำเนินการไสผิวจราจรและปูยาง ระยะเวลา 2 วัน

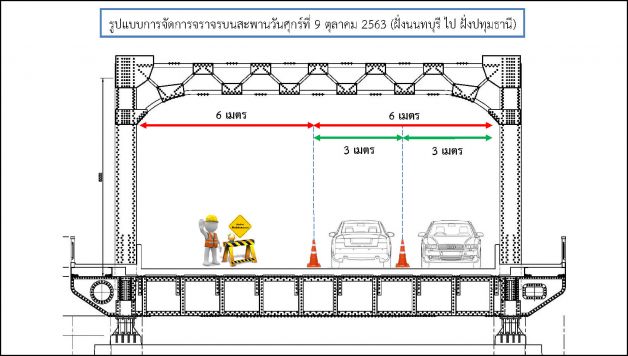

วันศุกร์ที่ 9 ตุลาคม 2563 เวลา 21.00 น. - 09.00 น.(เช้าวันเสาร์ที่ 10 ตุลาคม 2563) ฝั่งขาออก

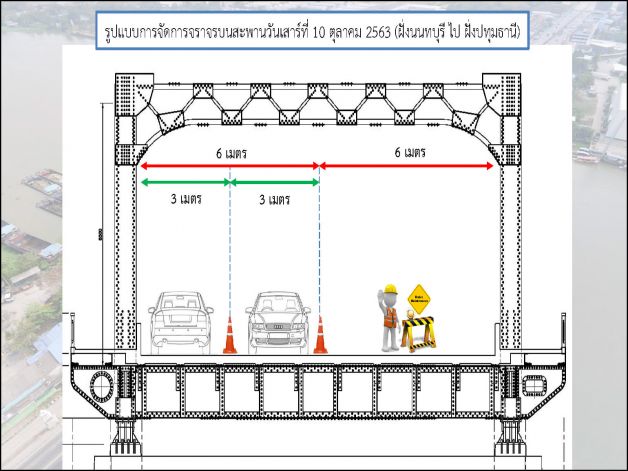

วันเสาร์ที่ 10 ตุลาคม 2563 เวลา 20.00 น. - 09.00 น.(เช้าวันอาทิตย์ที่ 11 ตุลาคม 2563) ฝั่งขาเข้า

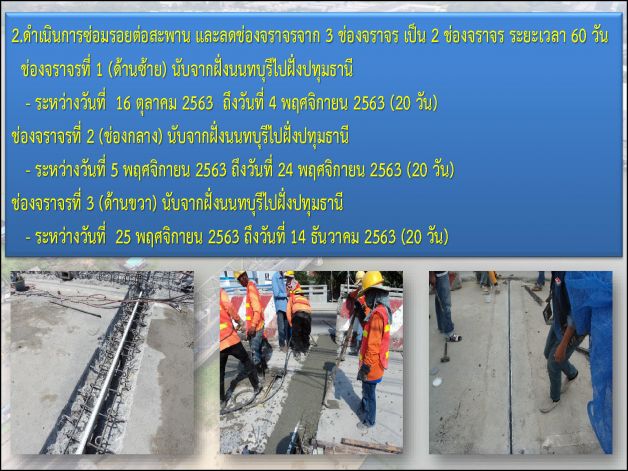

2.ดำเนินการซ่อมรอยต่อสะพาน และลดช่องจราจรจาก 3 ช่องจราจร เป็น 2 ช่องจราจร ระยะเวลา 60 วัน

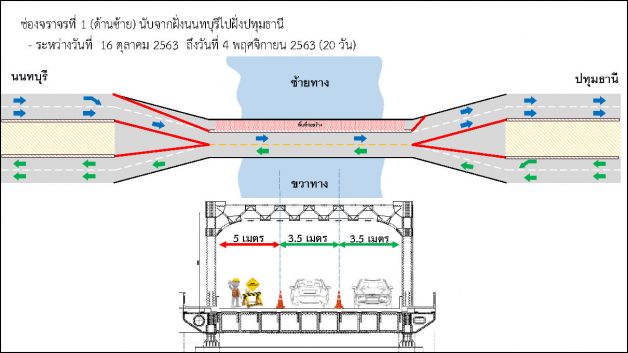

ช่องจราจรที่ 1 (ด้านซ้าย) นับจากฝั่งนนทบุรีไปฝั่งปทุมธานี - ระหว่างวันที่ 16 ตุลาคม 2563 ถึงวันที่ 4 พฤศจิกายน 2563 (20 วัน)

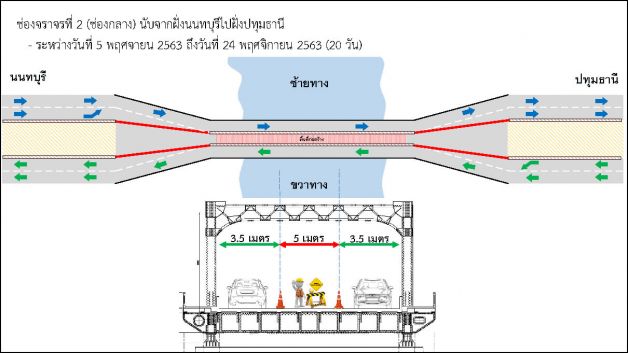

ช่องจราจรที่ 2 (ช่องกลาง) นับจากฝั่งนนทบุรีไปฝั่งปทุมธานี - ระหว่างวันที่ 5 พฤศจิกายน 2563 ถึงวันที่ 24 พฤศจิกายน 2563 (20 วัน)

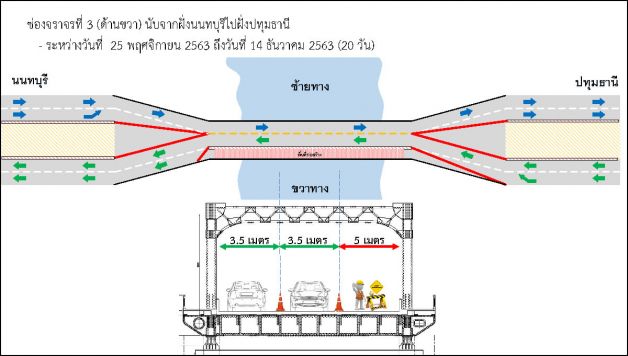

ช่องจราจรที่ 3 (ด้านขวา) นับจากฝั่งนนทบุรีไปฝั่งปทุมธานี - ระหว่างวันที่ 25 พฤศจิกายน 2563 ถึงวันที่ 14 ธันวาคม 2563 (20 วัน)
