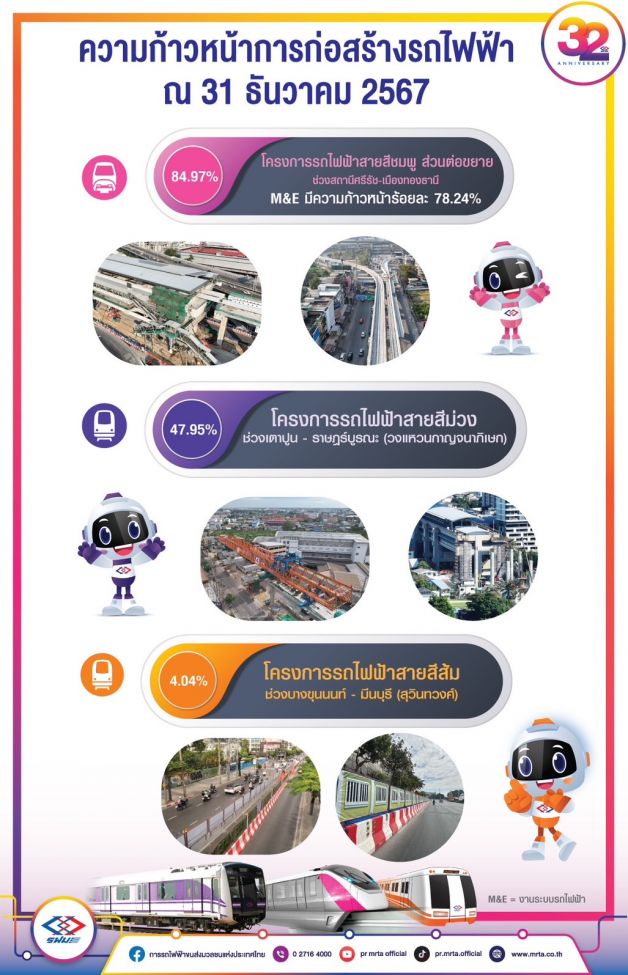

รฟม. เผยความก้าวหน้างานก่อสร้างโครงการรถไฟฟ้าในความรับผิดชอบของ รฟม. ณ สิ้นเดือนธันวาคม 2567 ดังนี้
1. โครงการรถไฟฟ้าสายสีชมพู ส่วนต่อขยาย ช่วงสถานีศรีรัช - เมืองทองธานี
ความก้าวหน้างานโยธา 84.97%
ความก้าวหน้างานระบบรถไฟฟ้า 78.24% ความก้าวหน้าโดยรวม 82.71%

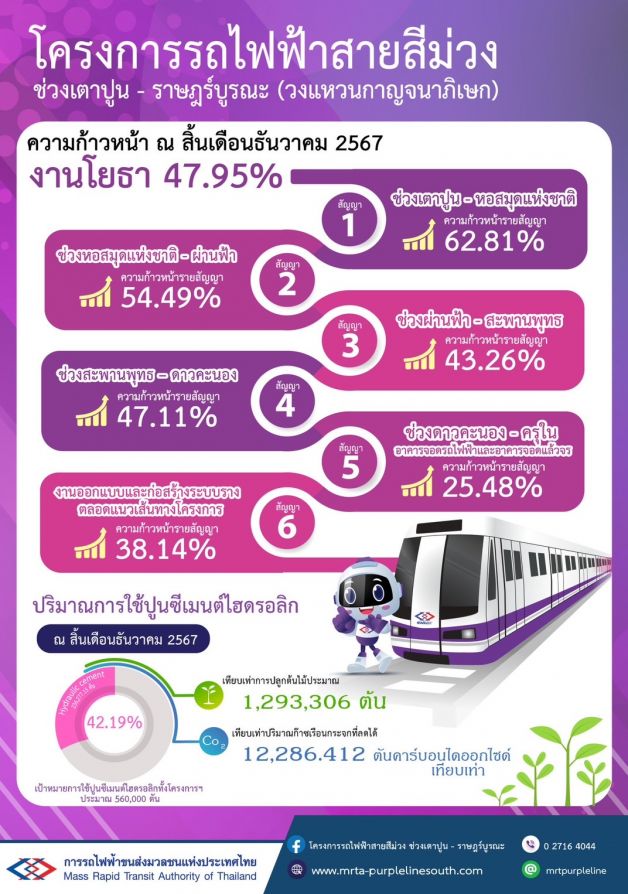

2. โครงการรถไฟฟ้าสายสีม่วง ช่วงเตาปูน - ราษฎร์บูรณะ (วงแหวนกาญจนาภิเษก)
ความก้าวหน้างานโยธา 47.95%
3. โครงการรถไฟฟ้าสายสีส้ม ช่วงบางขุนนนท์ - มีนบุรี (สุวินทวงศ์)
ความก้าวหน้าโดยรวม 4.04%



ภาพความก้าวหน้ารถไฟฟ้าสายสีชมพู

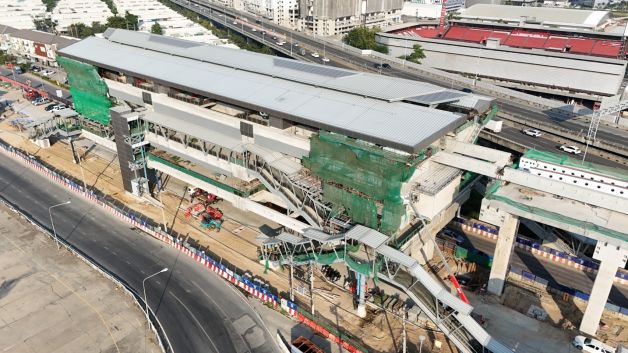

- สถานีอิมแพ็ค เมืองทองธานี (MT01)

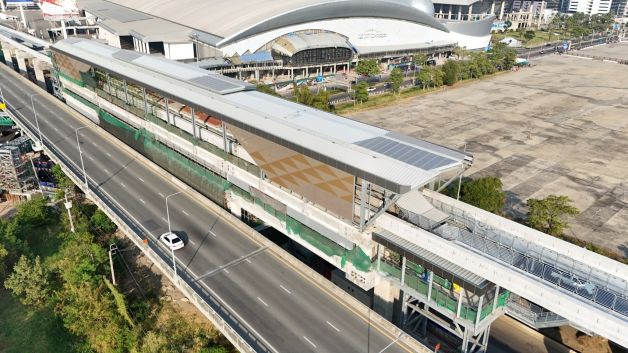

สถานีทะเลสาบเมืองทองธานี (MT02)

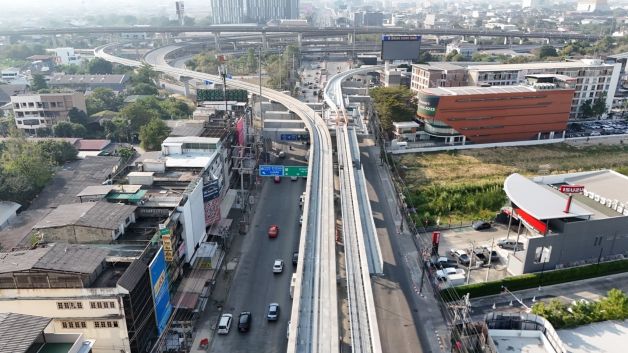

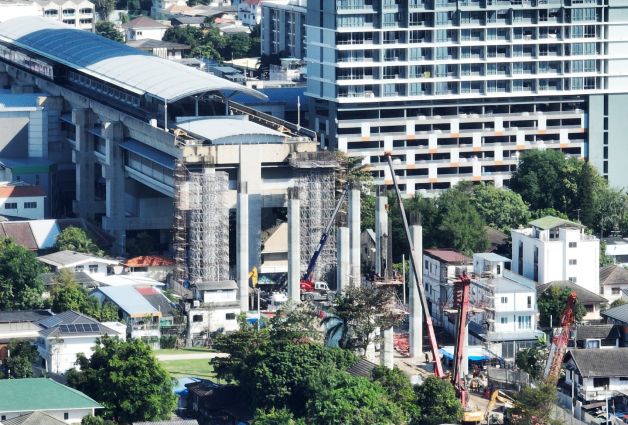

แนวสายทางส่วนหลัก และส่วนต่อขยายเข้าเมืองทองธานี

ภาพความก้าวหน้าโครงการรถไฟฟ้าสายสีม่วง

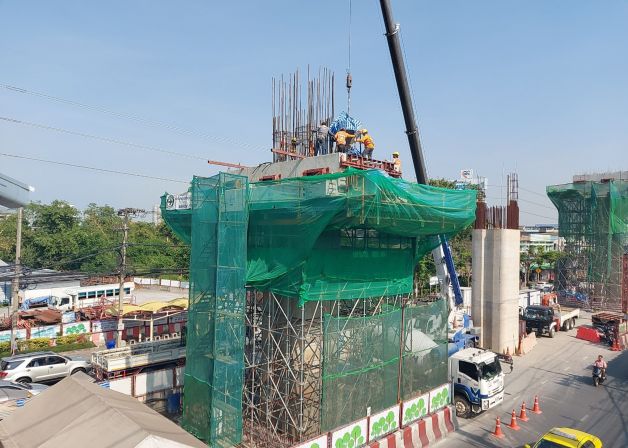

- สถานีบางปะกอก ติดตั้ง crossbeam ชั้นจำหน่ายตั๋ว

จุดเปลี่ยนระดับ จากโครงสร้างยกระดับ (สถานีเตาปูน) เพื่อลดระดับลงเข้าสู่ สถานีรัฐสภา (สถานีใต้ดิน)

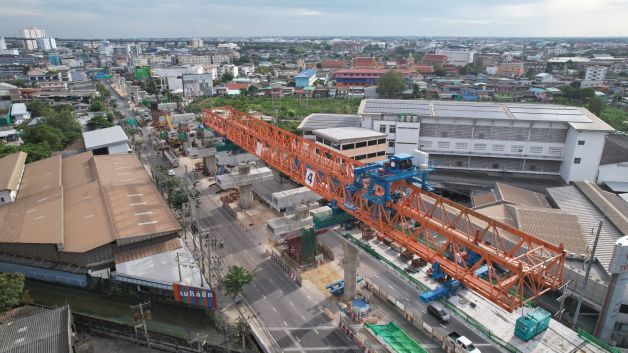

งานก่อสร้างโครงสร้างทางวิ่งและติดตั้ง cross beam สถานีครุใน
