ความก้าวหน้างานก่อสร้างโครงการรถไฟฟ้าในความรับผิดชอบของ รฟม. ณ สิ้นเดือนกรกฎาคม 2567
653
Tweet
https://www.js100.com/en/site/post_share/view/142610
COPY
07 สิงหาคม 2567, 14:56น.
ประชาสัมพันธ์
ความก้าวหน้างานก่อสร้างโครงการรถไฟฟ้าในความรับผิดชอบของ รฟม. ณ สิ้นเดือนกรกฎาคม 2567 ดังนี้

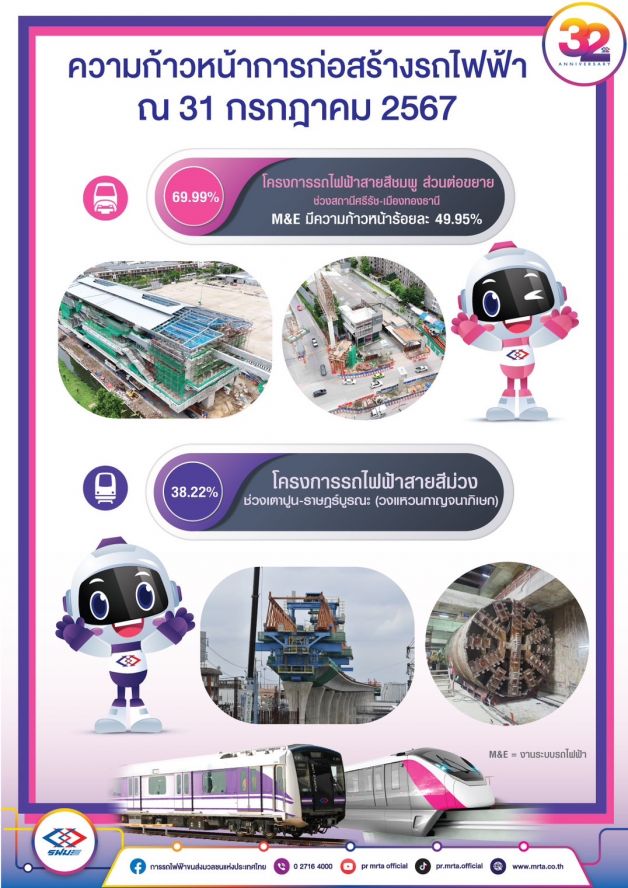

1. โครงการรถไฟฟ้าสายสีชมพู ส่วนต่อขยาย ช่วงสถานีศรีรัช - เมืองทองธานี ความก้าวหน้างานโยธา 69.99% ความก้าวหน้างานระบบรถไฟฟ้า 49.95% ความก้าวหน้าโดยรวม 63.25%

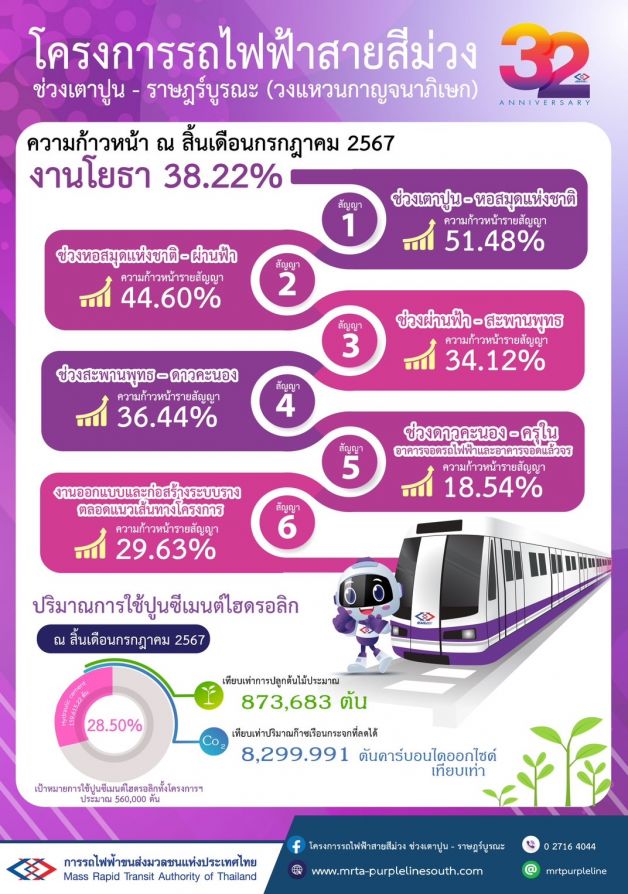

2. โครงการรถไฟฟ้าสายสีม่วง ช่วงเตาปูน - ราษฎร์บูรณะ (วงแหวนกาญจนาภิเษก) ความก้าวหน้างานโยธา 38.22%
ภาพการก่อสร้างโครงการรถไฟฟ้าสายสีชมพู ส่วนต่อขยาย

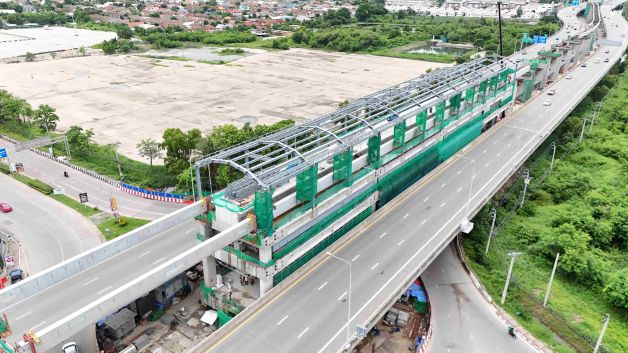

MT01 สถานีอิมแพ็คเมืองทองธานี

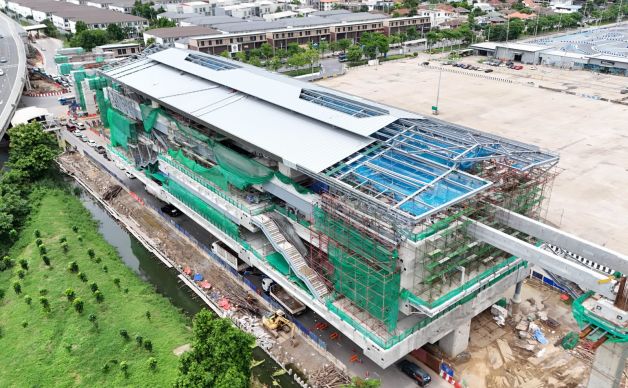

MT02 สถานีทะเลสาบเมืองทองธานี

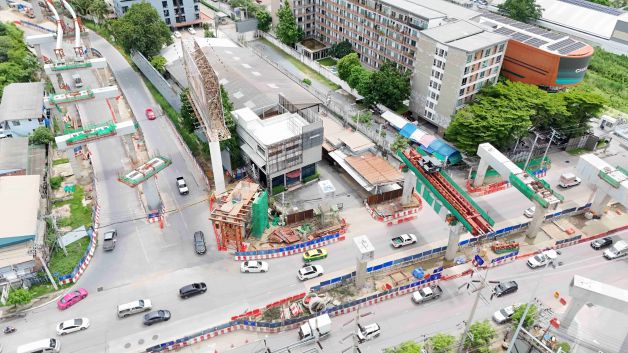

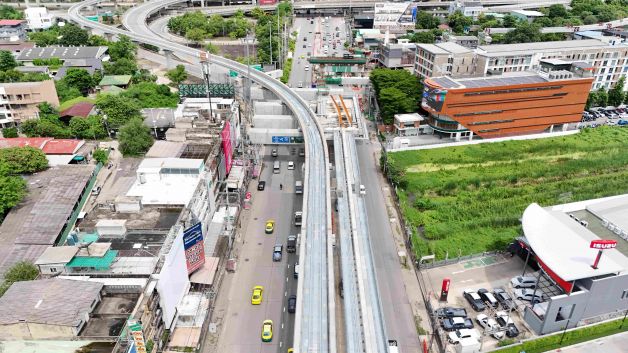

แนวสายทางโครงการที่เชื่อมเข้าสู่ส่วนต่อขยาย
ภาพการก่อสร้างโครงการรถไฟฟ้าสายสีม่วง ช่วงเตาปูน - ราษฎร์บูรณะ (วงแหวนกาญจนาภิเษก)

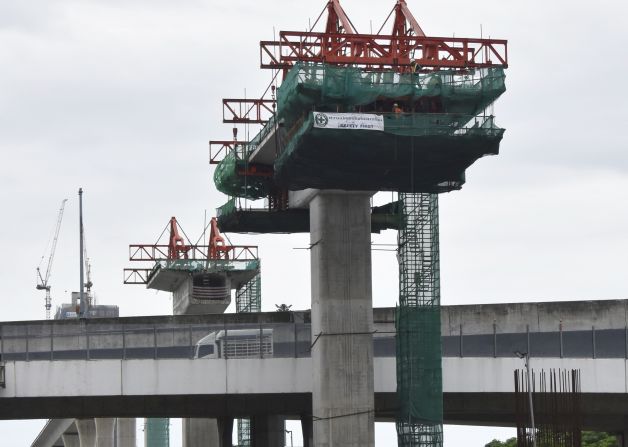

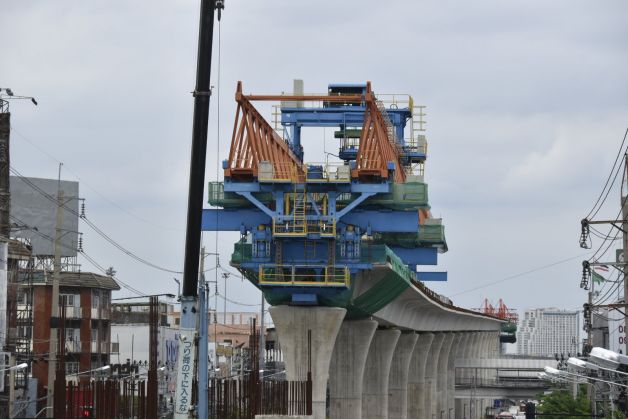

งานติดตั้ง Balance Cantilever บริเวณช่วงข้ามถนนสะพานภูมิพล
งานติดตั้งโครงสร้างทางวิ่งระหว่างสวนวงแหวนอุตสาหกรรม ถึง สถานีพระประแดง (PP32)

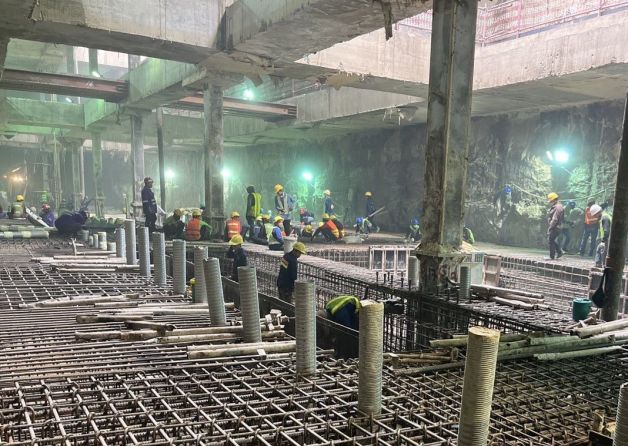

งานเทพื้นคอนกรีตของสถานีศรีย่าน (PP18)

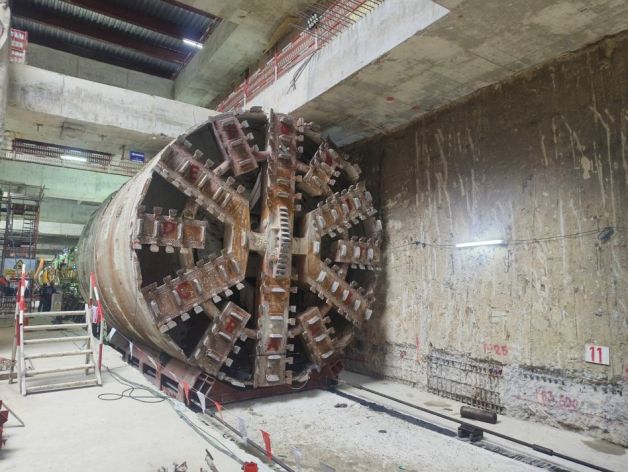

หัวเจาะอุโมงค์บริเวณสถานีรัฐสภา (PP17)
ข่าวที่เกี่ยวข้อง
ไอคอนสยาม เปิดเกม “J-Licious” พลิกเทศกาลกินเจ สู่เทรนด์เจเฮลตี้
วันนี้, 18:35น.
...
สยามพิวรรธน์ ปักธง “ไอคอนภูเก็ต” สัญลักษณ์ใหม่แห่งแดนใต้ สู่จุดหมายระดับโลก พร้อมเป็นส่วนหนึ่งที่เสริมสร้างการเติบโตอย่างยั่งยืนให้ภูเก็ตและภาคใต้ของไทย
วันนี้, 13:38น.
...
“บรรเจิด” โต้ออกกฎกระทรวงเก็บภาษีทดแทนการยกเลิกภาษีบาป 2% หลอกลวงประชาชน ทำไม่ได้จริง ชงเอื้อประโยชน์อุ้มนายทุนสุรา-ยาสูบ ยัน Earmarked Tax สมเหตุสมผล ไม่ขัดหลักวินัยการเงินการคลัง 100%
04 ตุลาคม 2569, 17:00น.
...
ข่าวทั้งหมด
X
