ความก้าวหน้างานก่อสร้างโครงการรถไฟฟ้าในความรับผิดชอบของ รฟม. ณ สิ้นเดือนมิถุนายน 2567
523
Tweet
https://www.js100.com/en/site/post_share/view/141815
COPY
11 กรกฎาคม 2567, 11:46น.
ประชาสัมพันธ์

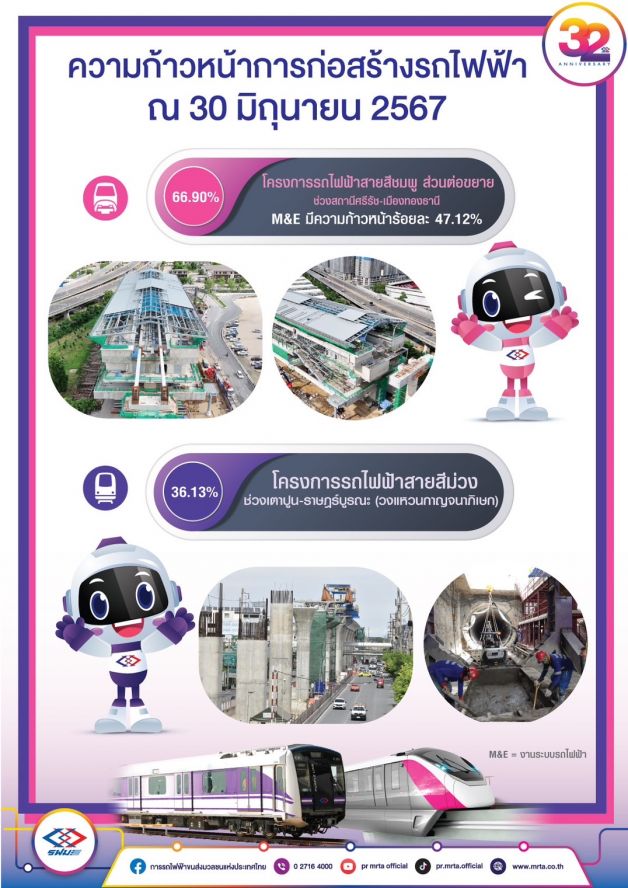

ความก้าวหน้างานก่อสร้างโครงการรถไฟฟ้าในความรับผิดชอบของ รฟม. ณ สิ้นเดือนมิถุนายน 2567 ดังนี้

1. โครงการรถไฟฟ้าสายสีชมพู ส่วนต่อขยาย ช่วงสถานีศรีรัช - เมืองทองธานี ความก้าวหน้างานโยธา 66.90% ความก้าวหน้างานระบบรถไฟฟ้า 47.12% ความก้าวหน้าโดยรวม 60.24%

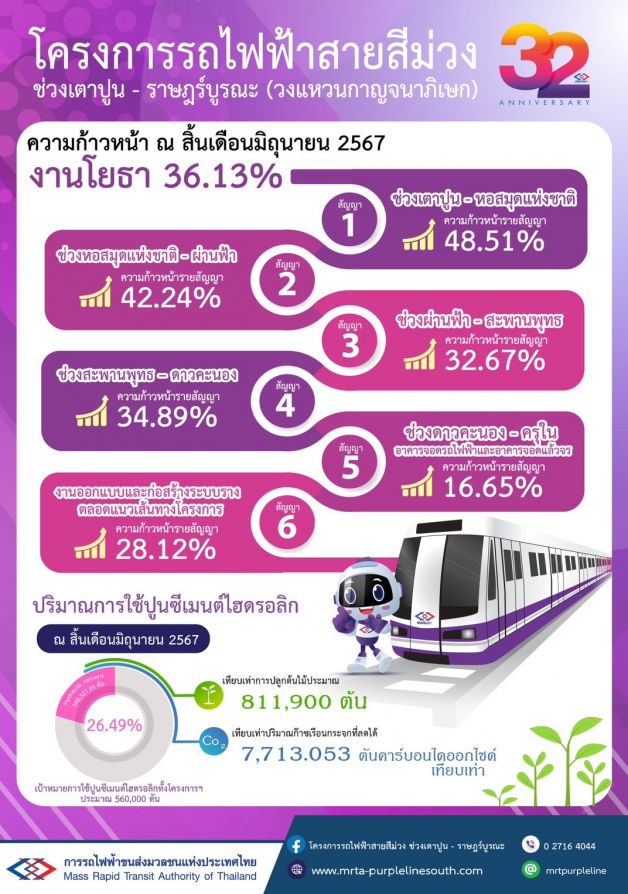

2. โครงการรถไฟฟ้าสายสีม่วง ช่วงเตาปูน - ราษฎร์บูรณะ (วงแหวนกาญจนาภิเษก) ความก้าวหน้างานโยธา 36.13%

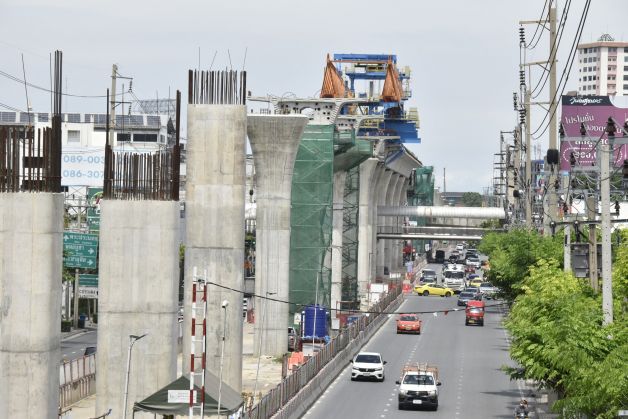

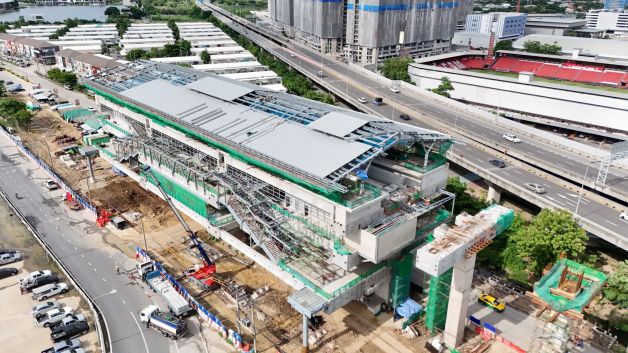

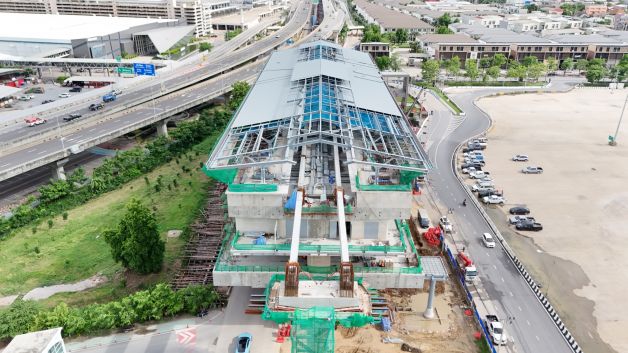

ภาพการก่อสร้างโครงการรถไฟฟ้าสายสีชมพู ส่วนต่อขยาย

ภาพการก่อสร้างโครงการรถไฟฟ้าสายสีม่วง ช่วงเตาปูน - ราษฎร์บูรณะ (วงแหวนกาญจนาภิเษก)
